整治道床翻浆冒泥作业

2021年1月1日00:00:27
评论
370

掌握清挖道床翻浆的程序及技术标准,并能在规定时间内完成道床翻浆作业。

一、主要工具,材料和备品

道砟叉、铁锹、耙镐、捣固机具、笤帚。

二、作业安全

1.按规定设好防护,按规定避车。

2.多组工人在一起作业时,各组间隔至少4根轨枕﹐相互间要保证人身安全。

3.清挖翻浆时边坡两侧堆高道砟不得高出轨面,轨面上不得有道砟。

三、准备作业

1.根据现场调查记录,确定翻浆的位置和长度,确定作业范围。

2.扒出表层道砟,堆放在邻近路肩上。

四、基本作业

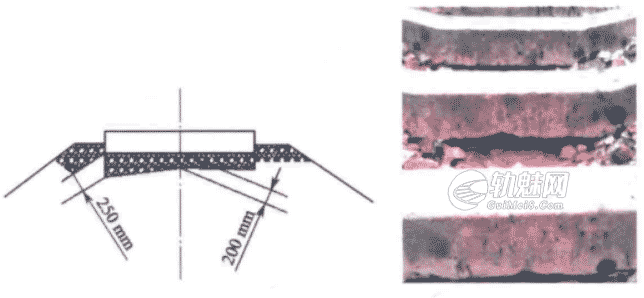

1.从边坡开口,向道心清挖清除全部混作。枕底要全部串通,深度距枕底下不少于100 mm或至路基顶面。清挖深度自线路中心枕底挖下200 mm再以适当的坡度向外顺坡,以利排水,见图1。

整治道床翻浆冒泥作业

(a)清筛深度示意                                          (b)枕底串空
图1 清筛标准图

2.回填清砟,挖一孔回填一孔。及时串实捣固,人工捣固时打八面镐,挖一孔,捣固一根。

3.收工前对当日清挖的道床按规定断面进行整理,对超限的水平﹑高低进行整修。收集散乱的道砟,夯实拍平,使道床均匀饱满,边坡整齐,路肩平整。挖出的不洁道砟堆放在路肩之外,经雨淋冲洗后回收使用。

五、整理作业

1.扫除轨枕及钢轨上的泥土。

2.清挖后线路无翻浆,道床断面符合规定,线路水平、高低、空吊板率符合规定。

3.现场作业人员应调查钢轨踏面平顺状态并做为记录,超限时需要组织打磨。

4.清点工具和材料,一并带离,确保现场工完料净。

文章来源:

北京铁路局编. 《铁路线路工岗位作业技能培训读本》[M]. 2016

广告也精彩
  • 本文由 发表于 2021年1月1日00:00:27
  • 转载请务必保留本文链接:https://www.guimei8.com/3162.html
人工道床清筛作业指导书(普速) 技术交底

人工道床清筛作业指导书(普速)

人工道床清筛作业指导书 一、作业内容和适用范围 1.作业内容 清理更换脏污道作、清筛道床污土,补充更新石作,恢复道床几何尺寸及道床弹性。 2.适用范围 适用于线路大修作业;人工道床清筛作业(人工清筛道...
铁路路基翻浆冒泥病害机理及整治[精选] 病害整治

铁路路基翻浆冒泥病害机理及整治[精选]

由于每年降雨的冲刷,导致路基基床翻浆冒泥这一现象已成为影响铁路安全和运营的顽疾,每年需花费巨资整治路基翻浆冒泥,严重影响了线路的正常运营和铁路的大提速。文章在探求路基翻浆冒泥的机理的基础上,对现有病害...

发表评论
