轨道控制网(CPIII)是沿线路布设的平面、高程控制网,平面起闭于CPI或CPII,高程起闭于线路水准基点,轨道控制网(CPIII)约60m左右布设一对控制点,平面与高程一般共点,平面一般采用自由设站边角交会测量方式建立,高程一般采用水准测量方式建立,主要为无砟轨道铺设和运营维护提供控制基准。轨道控制网(CPIII)对高速铁路轨道的平顺性提供了重要技术支撑,高速列车跑的快、跑的稳、跑的安全与轨道控制网(CPIII)的建网质量和相对精度具有重要关系。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
一、 建网时间
1.精测网复测
CPⅢ建网前应对CPI、CPII和高程控制网进行全面复测一次。
2.线下工程沉降和变形评估
CPⅢ建网测量应在线下工程沉降和变形满足要求后进行。
3.线下工程平面和高程线位复核
在测设CPⅢ前应进行平面和高程线位复核、断面测量,对于侵入隧道净空区段提前进行线性拟合,处理施工放样引起的误差和超限问题。
4.CPⅡ及水准基准点加密测量
进行CPⅡ和水准基准点加密测量工作,精度满足要求后方可开始轨道网CPIII建网测量工作。
二、 CPⅢ控制点埋设
1.CPⅢ控制点元器件
无砟区段CPⅢ控制网网点间的相对精度高达±1mm,而且CPⅢ控制网的服务期限从轨道板施工开始,到竣工后线路运营期间的轨道维护,因此 CPⅢ控制网的测量标志必须达到以下要求:具有强制对中、能够长期保存、不变形、体积小、结构简单、安装方便、价格适中,重复安置精度满足同一套测量标志在同一点重复安装的空间位置偏差满足下表要求。
CPⅢ标志棱镜组件安装精度要求󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
CPⅢ标志 | 重复性安装误差(mm) | 互换性安装误差(mm) |
X | 0.4 | 0.4 |
Y | 0.4 | 0.4 |
H | 0.2 | 0.2 |
从CPⅢ控制网建网、轨道施工粗调、精调、轨道线形竣工测量、运营期间的轨道维护均须使用相同型号CPⅢ控制网测量标志,轨道网CPIII的标志连接件的加工误差不应大于0.05mm,单轴 CPⅢ标志组由预埋件、棱镜测量杆、水准测量杆等三部分组成。
单轴 CPⅢ标志组各个部件的单独加工精度为 0.02mm,棱镜(水准)测量杆插入预埋件后,引起的平面误差最大为0.168mm,高程误差最大为0.161mm。单轴 CPⅢ标志组一般采用 1Cr18Ni9不锈钢的合金材料,具有防锈蚀性能特点和因温差变化过大所引起的施工问题,适合用于野外露天作业。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
2.CPⅢ控制点埋设
CPⅢ控制网布网要求
控制网级别 | 测量方法 | 纵向网点间距 | 备注 |
CPⅢ | 自由测站边角交会 | 50~70米一对 | 横向点间距 10~20m |

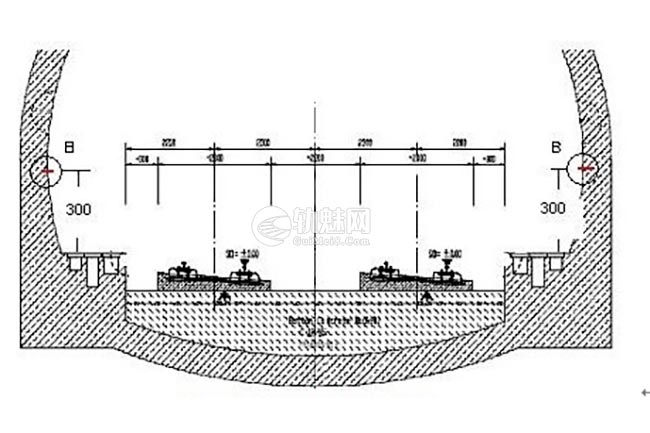

隧道里一般布置在电缆槽上方 30—50 厘米的隧道边墙上(埋设横插基座) 或外侧排水沟顶端(埋设立式基座),见下图。

在隧道两侧边墙上成对开凿安装孔(孔径 25 毫米,孔深60 毫米),开孔位置高于外轨轨顶面60厘米,然后使用云石胶埋设横插基座轴套,相邻两对CPⅢ点在里程上相距约60米,进行观测时,插入横插基座,并紧配合螺母,基本保证横插基座呈水平状即可,观测完后或者不用时需要拧上轴套保护盖。

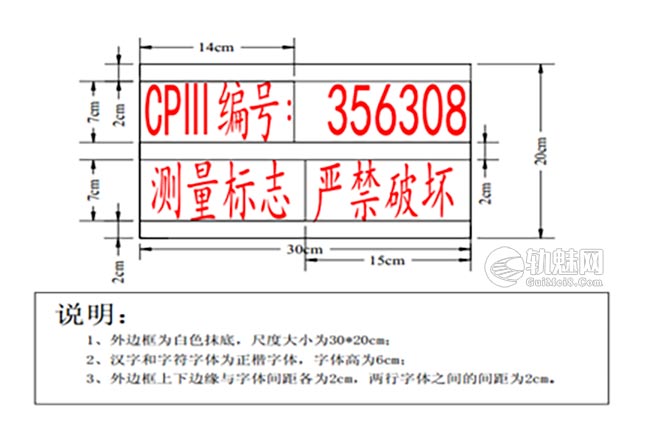

CPⅢ控制点应设置在稳固、可靠、不易破坏和便于测量的地方。CPⅢ控制点编号应清晰、明显地标在隧道边墙上,具体为距CPIII埋设点上方0.2m处,同一隧道点号标志高度应统一。点号标志字号应采用统一规格字模,字高一般为6cm的正楷字体刻绘,并用白色油漆抹底,黑色油漆喷写编号。点号铭牌白色抹底规格为40cmX30cm,黑色油漆应注明 CPⅢ编号,工程线名简称,施测单位名简称。如下图所示:󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3.CPⅢ控制点编号
CP Ⅲ控制点点编号定义如下:CPⅢ-点号按照公里数递增进行编号,其编号反映里程数。所有处于里程增大方向左侧的标记点,编号为奇数,处于里程增大方向右侧的标记点编号为偶数,在有长短链地段应注意编号不能重复。
CPⅢ测量过程中的自由设站点编号根据连续里程和测站号等相关信息来进行编制,如 163C101。前 3位为里程,第 4位 C代表初次建网测量,B代表补测, F代表复测,J代表竣工测量,第5位 1代表第一次测量,第 6位和第 7位代表 测站编号(标段连接处相邻标段应进行协调,保证CPⅢ测站 编号不重复),01~99号数循环。 󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
CPⅢ点编号󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
点编号 | 含义 | 数字代码 | 在里程内点的位置 |
136301 | 表示线路连续里程 DK136 范围内线路前进方向左侧的 CPⅢ第1号点,“3”代表“CPⅢ” | 136301 | (轨道左侧)奇数1、3、5、7、9、11等 |
136302 | 表示线路连续里程DK136 范围内线路前进方向右侧的 CPⅢ第 1 号点,“3”代表“CPⅢ” | 136302 | (轨道右侧)偶数2、4、6、8、10、12等 |
4.CPⅢ棱镜组件使用
轨道控制网CPⅢ平面元器件组棱镜一般采用徕卡精密圆棱镜,与全站仪仪器配套使用。
①平面测量
A 和已安装的预埋件配套一致,选择棱镜测量杆 12根。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
B 把棱镜测量杆插入预先安置好的预埋件,使棱镜测量杆的突出横截面和预埋件管口严密连接。禁用扳手、锤子等工具强力安装棱镜测量杆。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
C 将棱镜安装在棱镜测量杆插头上。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
D旋转棱镜头正对准全站仪。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
E测量完将塑料套筒盖盖上。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
CPⅢ平面测量点位随棱镜不同而变化,因此采用的仪器和棱镜必须配套,而且复测、精调也必须采用和测量时同样的仪器、棱镜。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
②高程测量
A和已安装的预埋件配套一致,选择4根水准测量杆。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
B 把水准测量杆插入预先安置好的预埋件,使水准测量杆的突出横截面和预埋件管口严密连接。禁用扳手、锤子等工具强力安装水准测量杆。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
C 将铟钢水准尺立在水准测量杆球头上。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
D 测量完将塑料套筒盖盖上。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
③CPⅢ标志日常管理和养护
A 搬运、运输过程中应用纸包裹棱镜(水准)测量杆,防止相互碰撞、磨损。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
B安装完成后,每次测量完应及时将塞子盖上。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
C每三个月检查一次套筒和塞子是否损坏,用小毛刷刷除套筒内灰尘 。竖立的套管如果灰尘积太厚,则用水冲洗。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
④检验方法
采用内径和外径千分尺检测,达到加工尺寸范围为合格。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
三、 CPⅢ平面控制网观测及数据处理
1.平面定位精度要求
控制点的定位精度要求
控制点 | 测量方法 | 可重复性测量精度 | 相对点位精度 |
CPⅢ | 自由测站边角交会测量 | 3mm | 1mm |
2.测量方法
CPⅢ平面控制网在观测中其观测环境要达到以下一些要求:气象稳定、避免阳光直射、避免雨雾天气、避免其它工序的施工干扰,以保证CPⅢ建网的观测精度,建网时间列入施工组织计划中。
CPⅢ控制网采用自由设站交会网的方法测量,自由测站的测量,从每个自由测站,将以2 x6个CPⅢ点为测量目标,每次测量应保证每个点测量3次,测量方法见下图。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

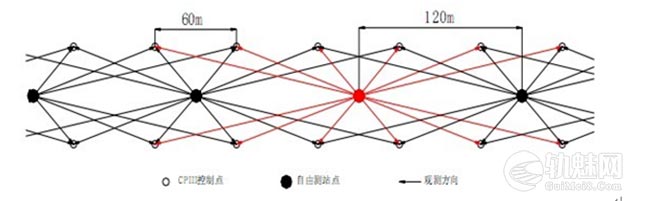

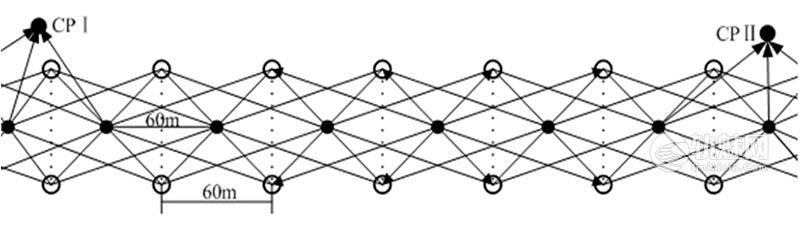

测站间距为 120m 的 CPⅢ平面观测示意图对于施工干扰大或观测条件较差时,CPIII平面控制网采用下图构网形式,平面观测测站间距为60m左右,每个CPIII控制点应有四个方向交会。

3.数据处理
在自由设站CPⅢ测量中,应采用能使全站仪自动照准、观测、记录的数据采集专用软件。外业数据存储之前,必须对观测数据的质量进行检核。包括如下内容:
仪器高、棱镜高;
观测者、记录者、复核者签名;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
观测日期、天气等气象要素记录。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
检核方法可以采用手工或程序检核。观测数据经检核不满足要求时,及时进行重测,经检核无误并满足要求时,进行数据存储,提交给数据计算、平差处理。CPⅢ平面控制网平差应采用经评审通过的铁路工程精密控制测量数据处理系统CPⅢ专用平差软件,并进行CPⅢ网平差精度检核,CPⅢ控制网精度指标如下: 󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
CPⅢ平面网的主要技术指标󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
控制网名称 | 测量方法 | 方向观测中误差 | 距离观测中误差 | 相邻点的相对点位中误差 | 同精度复测坐标较差 |
CPⅢ平面网 | 自由测站边角交会 | ±1.8″ | ±1.0 mm | ±1 mm | ±3mm |
CPⅢ平面网水平方向观测技术要求
仪器等级 | 测回数 | 半测回归零差 | 1测回内2C值互差 | 同一方向值各测回互差 |
DJ05 | 2 | 6″ | 9″ | 6″ |
DJ 1 | 3 | 6″ | 9″ | 6″ |
注:距离测量一测回是全站仪盘左、盘右各测量一次的过程。
CPⅢ平面网环的闭合差限差󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
控制网名称 | 闭合差 |
CPⅢ平面网 | 1/4000 |
CPⅢ平面网无约束平差主要技术要求
控制网名称 | 方向改正数 | 距离改正数 |
CPⅢ平面网 | ±3 mm | ±2 mm |
CPⅢ平面网约束平差后的主要技术要求
控制网名称 | 与 CPⅠ、CP Ⅱ联测 | 与 CPⅢ联测 | 点位中误差 | ||
方向改正数 | 距离改正数 | 方向改正数 | 距离改正数 | ||
CPⅢ平面网 | ≤±4.0″ | ≤±4.0 mm | ≤±3.0″ | ≤±2.0 mm | 2 mm |
4.区段接边处理
①标段之间搭接时,均为无砟道床时,向临标延伸3对CPIII点(本标段3对点,临标段3对点,共计6对CPIII点)作为搭接段;无砟道床接有砟道床时(无砟道床向有砟道床过渡段),在无砟道床设置6对CPIII点作为搭接段。
②测段之间衔接时,前后测段独立平差重叠点坐标差值应满足≤3mm。满足该条件后,后一测段CPⅢ网平差采用本测段联测的CPⅠ、CPⅡ控制点及重叠段前测段CPⅢ点坐标成果(不少于 1∽3 对 CPⅢ点)进行固定约束平差,平差后其余未约束平差的重叠CPⅢ点前后区段的坐标较差应≤±1.0mm,则采用上一区段成果,未满足≤±1.0mm条件的CPⅢ点应对其稳定性进行分析,确认点位变化后,坐标采用本次测量成果,并注明“坐标更新”。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
③坐标换带处CPⅢ平面网计算时,应分别采用相邻两个投影带的CPⅠ、CPⅡ坐标进行约束平差,并分别提交相邻投影带两套CPⅢ平面网的坐标成果。两套坐标成果都应该满足CPⅢ相应精度要求,提供两套坐标的CPⅢ测段长度不应小于800m。分带投影测段之间衔接时,前后测段独立平差重迭点,通过坐标转换成相同坐标系的坐标差值应满足≤±3.0mm。满足该条件后,后一测段CPⅢ网平差,应采用本测段联测的CPⅠ、CPⅡ控制点及前测段所有 CPⅢ点转换坐标成果进行固定约束平差。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
5.CPⅢ高程控制网观测及数据处理
CPⅢ高程控制点与平面控制点共桩,在进行棱镜中心高程水准测量时,只需直接水准测量轴插入套筒内即可测量,通过减去水准轴球形半径差值即可方便的获得球型棱镜中心所代表的测量点的精确高程。
①高程控制网精度要求
精密水准测量精度要求(单位:mm)󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
水准测量 等级 | 每千米测量偶然中误差M△ | 每千米测量全中误差MW | 限差 | |||
相邻 CPⅢ点对环闭合差差 | 往返测不符值 | 附合路线闭合差 | 左右路线高差不符值 | |||
精密水准 | ≤2.0 | ≤4.0 | ±1 | 8√L | 8√L | 6√L |
注:表中L为往返测段、附和或环线的水准线路长度,单位为km
密水准测量的主要技术󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
等级 | 路线长度(km) | 水准仪等级 | 水准尺 | 观测次数 | 往返或闭合较差 | |
与已知点联测 | 附合或环线 | |||||
精密水准 | ≤2 | DS1 | 因瓦 | 往返 | 往返 | 8√L |
注: L 为往返测段、附合或环线的水准路线长度,单位 km。
精密水准观测主要技术要求󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
等级 | 水准尺类型 | 水准仪等级 | 视距(m) | 前后视距差(m) | 测段的前后视距积累差(m) | 视线高度(m) |
精密水准 | 因瓦 | DS1 | ≤60 | ≤2.0 | ≤6.0 | ≥0.45 |
测站观测主要技术要求
等级 | 精密(mm) | 两次读数所测高差之差(mm) |
精密 | 0.5 | 0.7 |
②仪器设备要求
精密水准测量采用满足精度要求的电子水准仪配套铟钢尺进行施测。使用仪器设备必须在鉴定有效期内,每年必须对测量仪器精确度进行一次校准。水准观测第一周每天作业前应采用仪器自带的软件进行检验和校准,若检验指标满足要求并稳定,后续作业前可不进行该项检验,但应每月进行仪器指标检验。水准测量所使用的仪器及水准尺,应符合下列规定:󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
A 水准仪视准轴与水准管轴的夹角,DS1 级不应超过 15″;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
B 水准尺上的米间隔平均长与名义长之差,对于因瓦水准尺,不应超过 0.15mm。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
观测读数和记录的数字取位:使用 DS05 或 DS1 级仪器应读记至0.05mm或0.1mm,使用数字水准仪应读记至 0.01mm。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
③精密水准观测

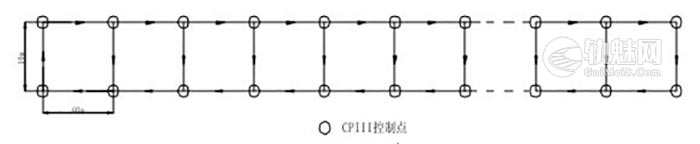

CPⅢ控制点高程测量起闭于二等水准基点。CPⅢ高程控制水准测量应按《铁路工程测量规范》(TB10101—2018)有关精密水准测量要求施测。每一测段应至少与3个二等水准点进行联测,形成检核。每个水准环四个高差应进行独立观测,即每观测一个高差应重新变换仪器位置或高度。测量方式如下:CPⅢ点与CPⅢ点之间的水准路线,宜采用下图所示的水准路线形式进行,这样的水准路线,可保证每相邻的四个CPⅢ点之间都构成一个闭合环,见下图。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

④数据处理
在数据存储之前,必须对观测数据作各项限差检验。检验合格时,进行必要顺序整理,计算与检核者签名后进行存储。检验不合格时,对不合格测段整体重测,至合格为止。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
水准测量作业结束后,每条水准路线应按测段往返测高差不符值计算偶然中误差MΔ;当水准网的环数超过20个时,还应按环线闭合差计算MW。MΔ和MW应符合表《铁路工程测量规范》中精密水准测量精度的要求,否则应对较大闭合差的路线进行重测。MΔ和MW应按下列公式计算:󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
$$M_\bigtriangleup =\sqrt{\frac{1}{4n}\left [ \frac{\bigtriangleup \bigtriangleup }{L} \right ] }$$󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
$$M_W =\sqrt{\frac{1}{N}\left [ \frac{WW}{L} \right ] }$$󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
式中:
△ —— 测段往返高差不符值(mm);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
L —— 测段长(km);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
n —— 测段数;
W —— 经过各项修正后的水准环线闭合差(mm);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
N —— 水准环数。
CPⅢ控制点高程测量应严密平差,平差计算取位下表中的规定执行。 󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
精密水准测量计算取位󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
等级 | 往(返)测距 离总和(km) | 往(返)测距离中数(km) | 各测站高差(mm) | 往(返)测高差总和(mm) | 往(返)测高差中数(mm) | 高程(mm) |
精密水准 | 0.01 | 0.1 | 0.01 | 0.01 | 0.1 | 0.1 |
⑤区段接边处理
区段之间衔接时,前后区段独立平差重叠点高程差值应≤±3mm,满足该条件后,后一段CPⅢ网平差,应采用本区段联测的线路水准基点及重叠前一区段1~2 对 CPⅢ高程成果进行约束平差计算。平差后其余未约束平差的重叠CPⅢ点前后区段的坐标较差应≤±1mm,则采用上一区段成果,未满足≤±1mm 条件的CPⅢ点应对其稳定性进行分析,确认点位变化后,坐标采用本次测量成果,并注明“高程更新”。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
四、 质量控制方法
(1) 严格按照技术设计书的要求;
(2) 严格执行国家、行业规程规范;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(3) 按照GB/T19001:2000-ISO9001:2000质量管理体系标准进行本项目的质量管理;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(4) 本项工程开工施测前拟订实施计划和详细技术方案;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(5) 制订并执行检查验收制度、质量奖惩制度;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(6) 确保生产、管理人员足额到位,管理人员加强中间检查。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
五、维护及更新
高速铁路运营期间,应加强 CP0、CPⅠ、CPⅡ、CPⅢ及线路水准基点控制网的管理和维护,对设置在铁路安全保护区外的CP0、CPⅠ、CPⅡ及线路水准基点的桩点,应制定妥善的保护措施,定期检查精测网桩点、标记,核对标石的完好性,对丢失和破坏的控制点应按照同精度扩展的方法及时修复。
1.CPⅢ控制点变化
在施工、运营期间,由于各种原因的影响, CPⅢ控制点存在一定的不稳定性和时效性,其主要的因素有:
1、CPⅢ控制点被破坏可能性;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
2、沉降变化;
3、气温变化,特别是连续梁上;󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
4、其他自然因素。
2.同精度扩展
当CPⅢ控制点点位发生变化时,需要采用同精度扩展的方法进行恢复其点位和成果。同精度扩展方法指利用现有稳定、可靠的同精度、同级别的控制点进行恢复或加密该等级的控制点。
采用同精度扩展恢复或加密CPⅢ控制点平面时,以待恢复或加密的控制点为起点,往两端各测至少6对稳定、可靠的 CPⅢ控制点,再按照CPⅢ后方交会法进行组网测量。在数据平差时,两端各选取1~2对CPⅢ控制点作为起算数据,更新两端最外控制点间的控制点成果。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
采用同精度扩展恢复或加密CPⅢ控制点高程时,以待恢复或加密的控制点为起点,往两端各测至少 3 对稳定、可靠的CPⅢ控制点,再按照CPⅢ高程测量要求进行测量。在数据平差时,两端各选取 1~2 对 CPⅢ控制点作为起算数据,更新两端最外控制点间的控制点成果。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
六、数据整理归档及资料存档
CPⅢ控制网数据整理包括平面和高程两大部分,数据量非常庞大,做好基础的原始数据管理工作很重要,作业过程中应按照统一的方式进行数据管理,以备存档、检查、评估提交时使用。成果资料存档一般含有以下内容:
(1)技术方案设计书(电子,纸质文档); 󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(2)平面控制网联测示意图(电子,纸质文档); 󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(3)平面外业观测原始数据(电子);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(4)平面控制网计算报告(电子);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(5)控制网成果(平面、高程)表(电子,纸质文档);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(6)水准路线示意图(电子,纸质文档);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(7)水准外业观测的原始数据(电子);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(8)高程网计算报告(电子);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(9)仪器检定资料(含温度计、气压计)(电子,纸质文档);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(10)CPⅢ标志检查记录(电子);󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
(11)测量技术总结报告。󠄐󠄹󠅀󠄪󠄢󠄡󠄦󠄞󠄧󠄣󠄞󠄢󠄡󠄦󠄞󠄥󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
