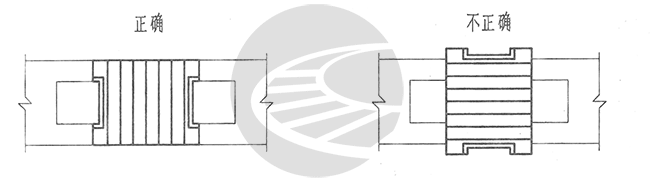

1 扣件组装图

2 扣件零件数量表
每根轨枕用扣件零件数量
| 序号 | 图号 | 名 称 | 单位 | 数量 | 材 料 | 质量或体积 | 备注 |
| 1 | 专线(01)3328-I-3 | 弹 条 | 个 | 4 | 60Si2Mh | 3.30kg | |
| 2 | 专线(01)3328-1-4 | 预埋铁座 | 件 | 4 | QT450-10 | 5.4kg | |
| 3 | 专线(01)3328-I-6 | 绝缘轨距块 | 块 | 2 | 玻纤增强聚酰胺66 | 104.36cm³ | 9号 |
| 4 | 专线(01)3328-I-6 | 绝缘轨距块 | 块 | 2 | 玻纤增强聚酰胺66 | 114.24cm³ | 11号 |
| 5 | 专线(01)3328-I-5 | 橡胶垫板 | 块 | 2 | 橡胶 | 496cm³ |
3 扣件参数
1.单个弹条初始扣压力不小于11kN;
2.弹程13mm ;
3.抗横向水平力能力为静载100kN ,疲劳荷载70kN ,荷载循环2X106次,轨距扩大值小于2mm,扣件各部件不损坏;
4.每一扣件节点的垂直静刚度为60 kN /mm ~80 kN /mm;󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
5.轨距调整量为+4、-8mm ;󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
6.预埋铁座抗拔力不小于60kN ;󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
7.本扣件调高量为0。
4 轨距调整方法
| 轨距调整量 | 左股钢轨 | 右股钢轨 | ||
| 外侧 | 内侧 | 内侧 | 外侧 | |
| -8 | 13 | 7 | 7 | 13 |
| -6 | 13 | 7 | 9 | 11 |
| -4 | 11 | 9 | 9 | 11 |
| -2 | 11 | 9 | 11 | 9 |
| 0 | 11 | 11 | 11 | 9 |
| +2 | 7 | 13 | 11 | 9 |
| +4 | 7 | 13 | 13 | 7 |
5 铺设方法
1.采用单根抽换混凝土枕的方法施工时,应首先将既有线轨距调整到所需的轨距。
2.轨枕中线应垂直于轨道中线,要求轨枕方正,无歪斜,否则将影响钢轨及绝缘轨距块的顺利就位。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3.铺设橡胶垫板,将橡胶垫板镶入两预埋铁座之间,如下图2。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

图2 弹条Ⅲ型扣件橡胶垫板摆放󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

4.预埋铁座内侧面及钢轨底表面的泥污应清除干净,按轨距要求安设规定号码的绝缘轨距块,绝缘轨距块的边耳应扣住预埋铁座;如图3.若因钢轨、轨枕的制造偏差,钢轨侧磨,安设规定号码的轨距块不合适时,可调换其它号码的轨距块,不得敲击轨距块。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

图3 弹条Ⅲ型扣件规矩块安装󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
5.使用轨枕就位器使钢轨底面与橡胶垫板,橡胶垫板与轨枕底面密贴;不密贴时不得安装弹条。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
6.安装弹条须采用专用工具,弹条入孔位置要放平,放正,不得歪斜、上翘,安装时工具的穿销孔位如图4。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

图4 弹条Ⅲ型扣件弹条安装󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
7.使用安装工具切忌生拉硬扳,用力要适中、稳妥,遇到弹条就位困难,可用小锤轻敲弹条尾部,同时工具用力一拉,使其就位。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
8.弹条就位以其小圆弧内侧与预埋铁座端部相距8~9mm为准,见图1,不得顶紧或距离过大。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
9.安装中发现绝缘轨距块损坏应立即更换。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
6 养护维修方法
1.运营初期应注意观察轨枕及扣件的使用情况,发现轨道有空吊板及三角坑时应及时捣固起道。
2.采用不同号码的绝缘轨距块调整轨距,最大调整量为1435+4、-8mm.󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
3.使用中若发现绝缘轨距块破裂或弹条折断应立即更换。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
4.无缝线路应力放散时,须将弹条卸下,放散后再安装。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
5.采用专用工具卸弹条,拆卸方法及穿销孔位如图5。󠄐󠄹󠅀󠄪󠄦󠄡󠄞󠄡󠄧󠄠󠄞󠄡󠄨󠄢󠄞󠄡󠄦󠄤󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄡󠄬󠅒󠅢󠄟󠄮󠄾󠅑󠅝󠅕󠄪󠄡󠄣󠄢󠄧󠄩󠄡󠄩󠄧󠄩󠄧󠄩󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

图5 弹条Ⅲ型扣件弹条拆卸󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
6.轨下不得垫调高垫板。
