当前位置:首页>施工技术>技术交底>岔脱杆捣固施工作业流程及注意事项

岔脱杆捣固施工作业流程及注意事项

1 施工前准备工作

(1)根据脱杆捣固计划,提前申请维修计划,利用维修计划提前一天对转辙机及安装装置各部螺丝进行除锈、松开复紧(动作杆、表示杆、尖端铁、限位块、锁框、定位螺栓各部螺丝)、杆件做标记(动作杆齿条块、锁框与基本轨、表示杆、尖端杆),对于每处需要固定位置的点都要用油性笔做好标记,确保拆装前后位置的相对一致。天窗预备会提出使用手摇把申请,并在天窗给点前登记手摇把携带至现场由专人负责保管。

(2)安排人员,确定作业分工。每个牵引点安排2-3人,以ZYJ7型外锁闭两点牵引为例,主机三人、副机三人。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(3)工具材料。工具要准备17-19mm双头呆扳手、22-24mm双头呆扳手、30-32mm双头麻花扳手、300mm活口扳手、250mm活口扳手、4p手锤、200mm钢丝钳、350mm管子钳、6*100mm一字槽螺丝刀、大小电动扳手各1个、3mm盒尺、周转箱、记号笔黑色、钢丝刷等;材料要准备螺栓松动剂、化油器清洗剂、开口销、配套螺母、销子、调整片等易丢失小件。通过提前调查可以查看杆件、锁钩磨损情况进行有针对性更换。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(4)仪表。万用表、钢轨绝缘在线测试仪。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

2 施工给点后工作

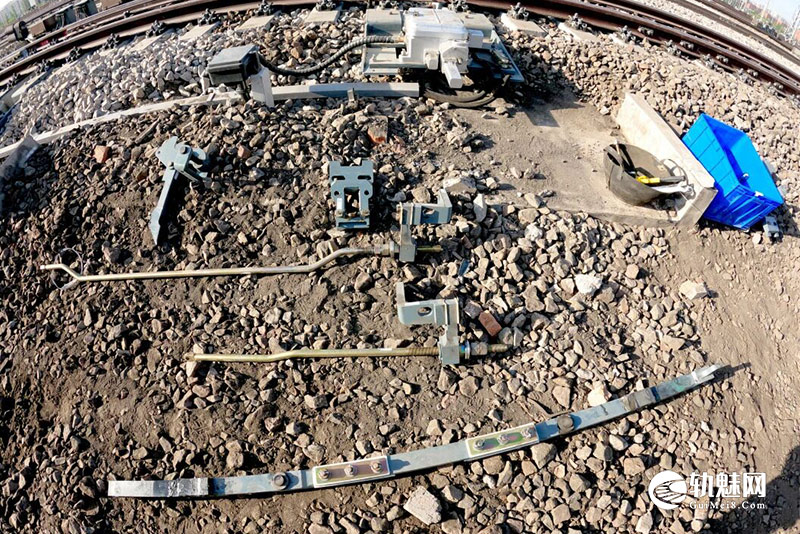

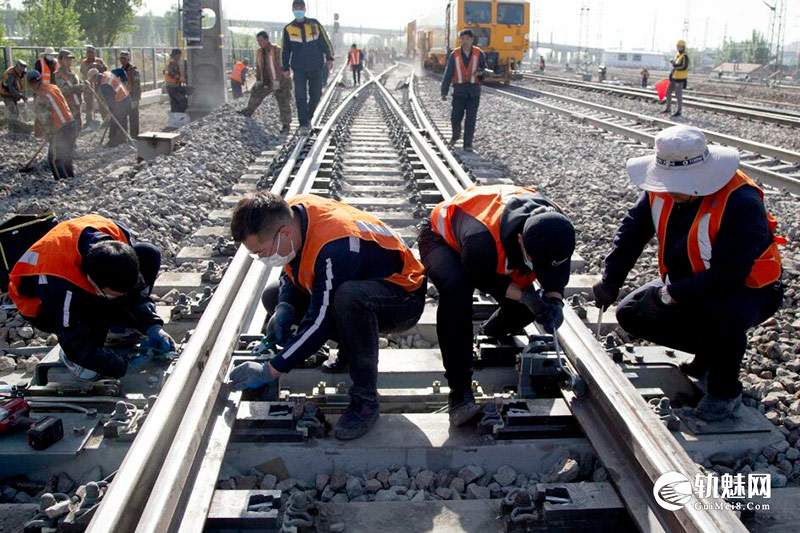

(1)拆除杆件及外锁闭安装装置(大约15-30分钟):给点后,手摇道岔至四开,开始按步骤拆除杆件,顺利需要15-20分钟,拆下杆件放置稳妥处。后续为工务加锁、拆除锁框下部铁筛子时间(两拉一顶加锁5分钟;拆筛子及清除污染道砟40分钟)。捣固定位需要20分钟左右。

(2)拆下杆件及配件清洗工作(结合大机捣固间隙时间进行约10-20分钟):准备清洗杆件用化油器清洗剂、钢丝刷,对杆件沟槽油泥进行清理、对摩擦部位涂黄油,备用。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(3)手摇道岔杆件安装,各部螺丝紧固(40-50分钟):先安装动作杆件、锁钩、锁框,后安装表示杆件。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(4)手摇(电操)道岔密贴、表示缺口等精细调整(10-20分钟左右)。捣固反位需要15分钟左右。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3 安全注意事项

(1)提前确定作业流程,提前做好人员分工安排,确保过程不乱,预备会合理安排作业车往返路径,尽量使大机捣固其他道岔或反位不可动部分时,设好防护,做好杆件安装。

(2)拆装时不能用蛮力,以免损坏配件造成病害。拆卸先拆表示杆,安装后安表示杆。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(3)表示杆做标记分清前后。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(4)外锁闭及安装装置杆件拆掉后按牵引点分开,同一牵引点左右分开摆放,不得混用。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(5)拆卸时各部螺栓与螺母垫片拧在一起存放。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(6)拆除杆件后,用手摇把将转辙机机内油缸放置到拉入位置,室内配合人员断开表示电路空开不得给出道岔表示。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(7)安装和拆卸过程中一定按要求放置木楔子。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(8)依据先前划定标记进行安装,可节省调整时间。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(9)使用化油器清洗剂清理杆件油泥后涂抹黄油润滑。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

(10)天窗点毕做好过车盯控及复查工作。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮
