当前位置:首页>轨魅学术>心得体会>浅谈联锁关系对工务现场施工的影响

浅谈联锁关系对工务现场施工的影响

(作者:康靖华)轨道电路的联锁关系一直以来比较模糊,工务专业对联锁关系的认识也长期处于模糊状态。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

一、施工计划编制的影响条件

对于一项施工作业来说,施工计划的编制尤为重要。施工计划编制来源于现场踏勘、LKJ数据以及电务站场图。现场踏勘是依据工作量,初步形成施工范围及影响范围;LKJ数据以及电务站场图则是计划编制的主要依据,施工里程、限速依据、线路起终点等都要依靠LKJ数据,如果计划内容与LKJ数据不一致就会造成施工计划错误无法实施的问题。

工务站场图与电务站场图的区别:工务站场图仅仅反映的站场道岔、股道等基础信息。电务站场图不仅反映了站场道岔、股道信息,同时还反映了侵限绝缘、轨道电路信息,这些信息对于施工计划的提报有很大的作用。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

例如:三坪站内需要在72号道岔和66号道岔进行施工,因40号岔后有侵限绝缘,因此施工的时候会影响40号道岔。侵限绝缘的设置目的在于,当警冲标的安全距离不足时,为保证足够的安全距离、防止测冲而增设的绝缘。与普通绝缘不同,普通绝缘主要用于分割轨道区段,其基本性质是区段分隔;而侵限绝缘则主要在开放进路时,用来检查影响区域内轨道区段是否被占用,从而保障行车安全。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

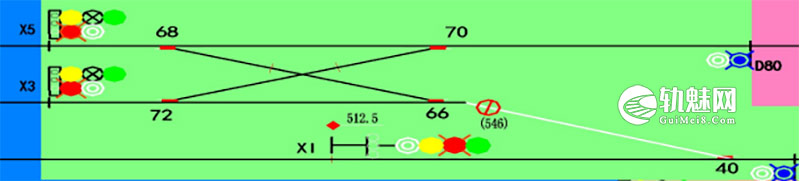

如下图所示,排列40号道岔定位进路,联锁关系需检查72G、66G区段是否占用,如果72G、66G区段占用,40号道岔定位进路无法排出。如果40号道岔定位进路已经排列,72G、66G区段因施工或其他原因占用,就会造成40号道岔定位进路被强行取消俗称“打进路”。因此针对这个区域的施工,需将72号道岔、66号道岔、40号道岔同时进行封锁,才能够满足施工条件。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

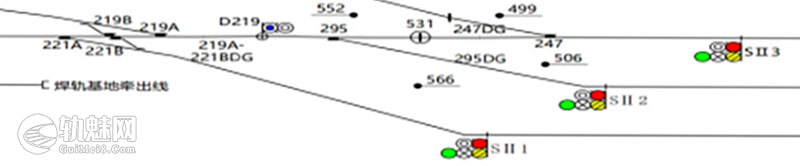

再例如:乌西站Ⅱ场2道、3道东端出发信号机前后钢轨,从图上可以看出,D219信号机处绝缘为侵限绝缘,那么施工计划编制的时候就不能将D219信号机作为封锁起点或是封锁终点,如果将D219信号机作为封锁起点或是封锁终点,施工封锁后219A-221A复交至1道因未封锁,可以办理接发列车,此时如果正好排列219A-221A复交至1道的进路,施工作业因更换钢轨设置连接线,247DG、295DG出现红光带,联锁就默认247DG、295DG轨道区段占用,就会造成219A-221A复交至1道的进路强行取消。

因此在施工计划编制的时候,要判别出影响范围,或者与电务部门进行沟通确认,避免计划错误。

二、施工现场的影响条件

在施工计划编制正确的前提下,有一些工务作业项目也会受到联锁关系的影响,例如乌西站Ⅱ场2道、3道东端出发信号机前后钢轨,因施工前2道和3道因车流无法调整,股道内方压车,这种情况下,2道、3道出发信号机内方的钢轨是不能更换的,主要原因:一是换轨过程中因电容损坏或者不良造成开通后股道无法出清。二是更换完毕后轨道电路分路不良无法测试。三是更换完毕后电压无法测试。因此在压车状态下,更换钢轨作业是无法兑现的,电务部门也无法配合。

再例如电务部门联锁试验天窗,要求站内不能出现异常信号,此时工务作业影响轨道电路的项目也是不能正常实施的。󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

风险:本站内容仅作技术交流参考,不构成决策依据,所涉标准可能已失效,请谨慎采用。
声明:本站内容由用户上传或投稿,其版权及合规性由用户自行承担。若存在侵权或违规内容,请通过左侧「举报」通道提交举证,我们将在24小时内核实并下架。
赞助:本站部分内容涉及收费,费用用于网站维护及持续发展,非内容定价依据。用户付费行为视为对本站技术服务的自愿支持,不承诺内容永久可用性或技术支持。
授权:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权。非商业用途需保留来源标识,商业用途需申请书面授权。

给TA打赏
共{{data.count}}人
人已打赏
心得体会

道岔无缝化施工作业的实践和思考

2025-12-19 0:00:00

轨魅知道

三相交流转辙机电机断线时,应如何应急处置?

2022-12-24 0:00:11

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
购物车
优惠劵
有新私信 私信列表
搜索
