春融集中修期间线路设备质量提升工作总结

(作者:孙鹏)2026年春融、集中修专项工作开展以来,乌北线路车间紧盯季节性安全风险、设备薄弱短板、严守施工安全底线,坚持提前部署、精准研判、动态整治、闭环管控。依托春季设备大检查,高标准推进春融隐患排查、设备质量补强、集中修大机捣固、途卸道砟、重点病害综合治理等各项重点任务,全面夯实管内线路设备安全基础。现将阶段工作开展情况、主要做法及下一步工作计划汇报如下:󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

一、提前研判春融风险,闭环推进隐患整治

立足历年春融冻害、水害、路桥结合部等季节性病害规律,坚持“早部署、早排查、早整治”原则,对管内线路、道岔、路基设备开展全覆盖、无死角春检排查。对排查出的各类隐患,严格实行台账化管理、清单化推进、销号化闭环,建立重点病害专项整治台账,尤其细化调高垫板专项管控台账,分类分级制定整治计划,确保隐患动态清零。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

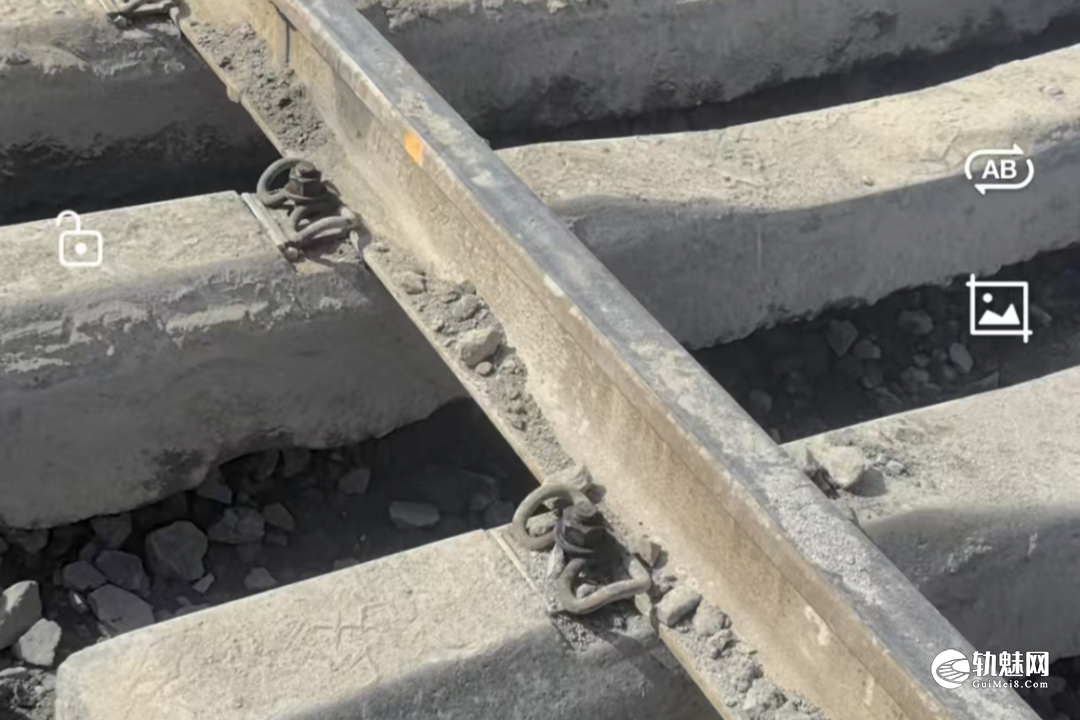

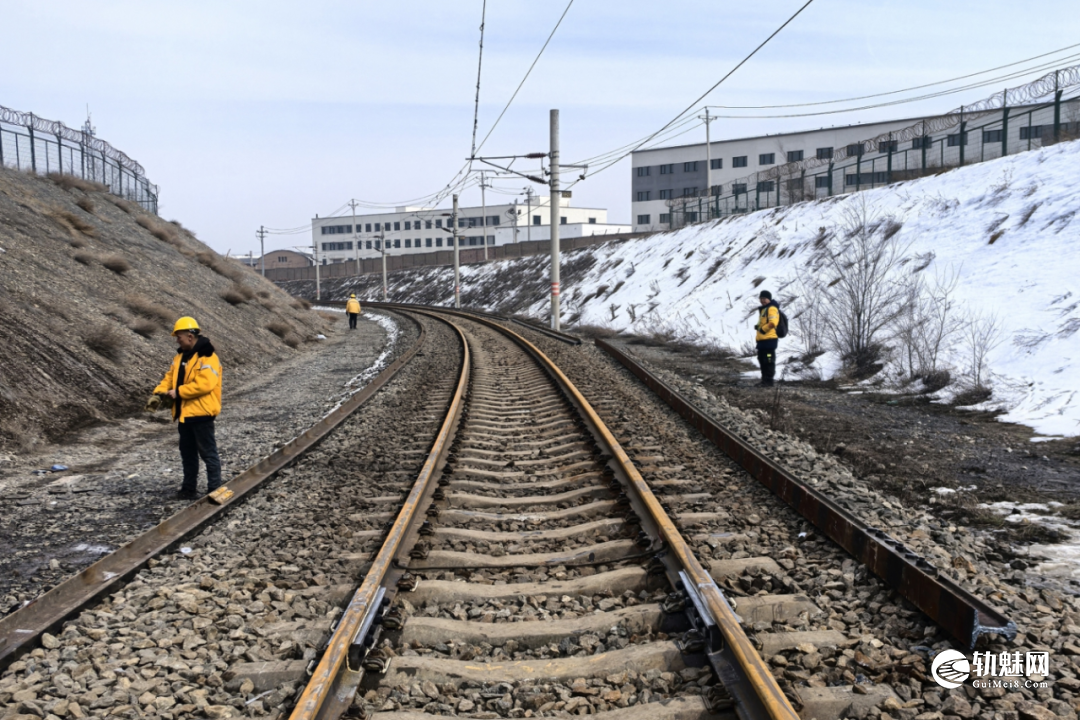

针对2025年10月乌西乌北下联线1+580至2+580右股低温锁定钢轨遗留隐患,车间主动对接段技术科,抢抓2026年下联线大修换轨有利契机,在气温回升前提前完成该段钢轨成段更换,规避了后期大面积应力放散施工风险,从源头消除低温锁定钢轨安全隐患,保障线路运营安全稳定。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

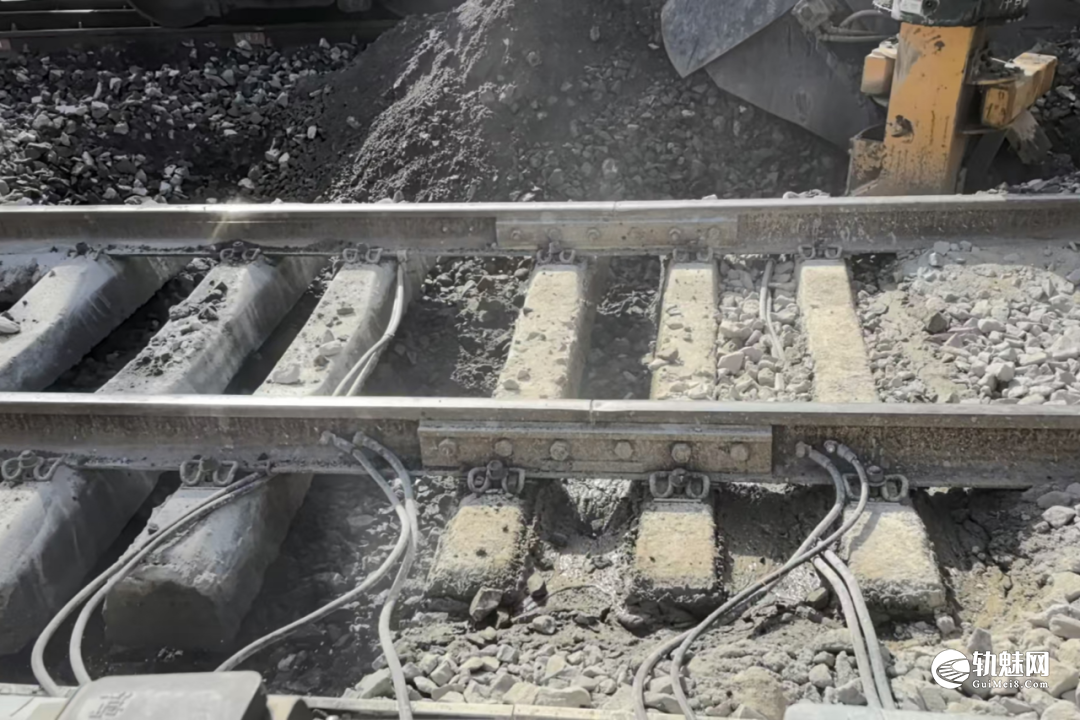

在道岔设备整治方面,全力配合段清筛组完成管内3个站17组正线道岔清筛施工。紧盯清筛后道床密实度、几何尺寸变化,严格落实阶梯提速、分级整修标准,持续跟进设备养护补强,确保清筛地段无上等级病害、设备质量稳步可控。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

(附:下联线2+580-1+580成段换轨)

二、精准把控病害变化,三步联动提升设备质量

今年3月以来,受春融土质松软、道床稳定性下降影响,管内设备质量波动加剧,乌将线病害变化最为突出,累计出现车载二级病害92处。针对春融期病害突发、道床缺砟、线路稳定性不足等突出问题,车间优化生产组织模式,创新实施“补砟稳基、大机提质、复砟固稳”三步走整治模式,高效推进病害集中整治。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

第一步,集中天窗补砟筑基。集中提报一周连续途卸道砟天窗,精准对标病害高发、道床缺砟薄弱地段,实现道砟定点、定量精准途卸。依托配砟车开展道心整形、道床补砟作业,全面填充道床、夯实道床基础,为后续大机捣固施工筑牢作业条件。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

第二步,大机捣固提质增效。接续提报连续大机捣固作业计划,对前期补砟完毕、病害集中地段分区域、分批次开展精细化捣固作业,有效修正线路几何尺寸,整治线路高低、水平、三角坑等病害,作业后线路TQI指数大幅下降,设备质量显著提升。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

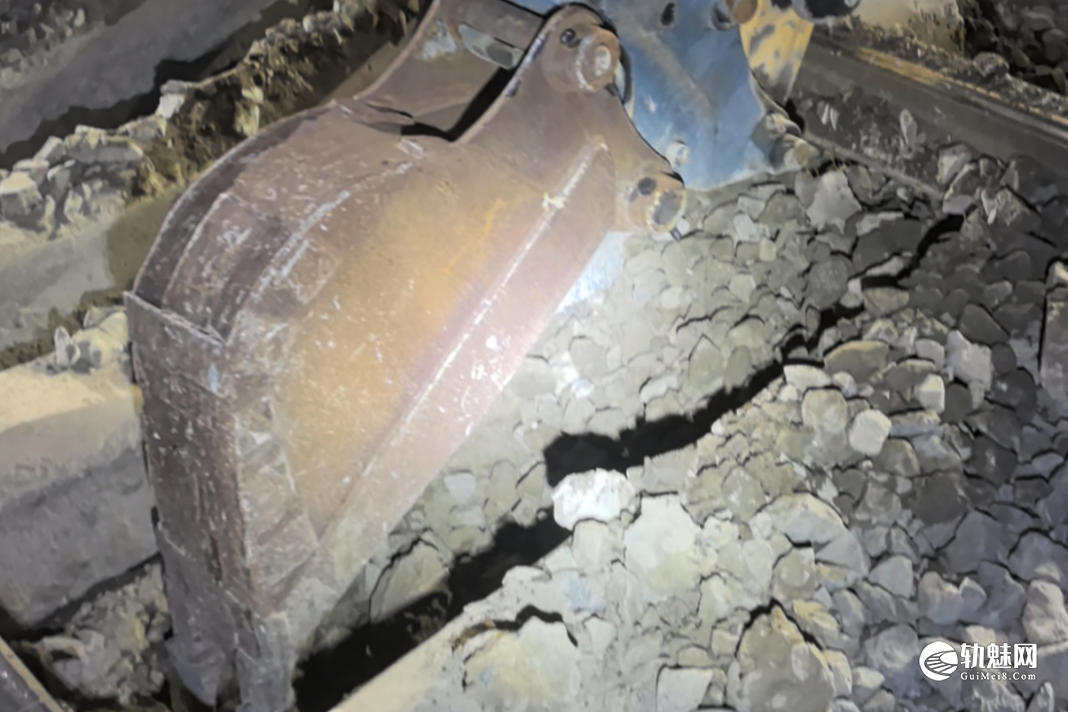

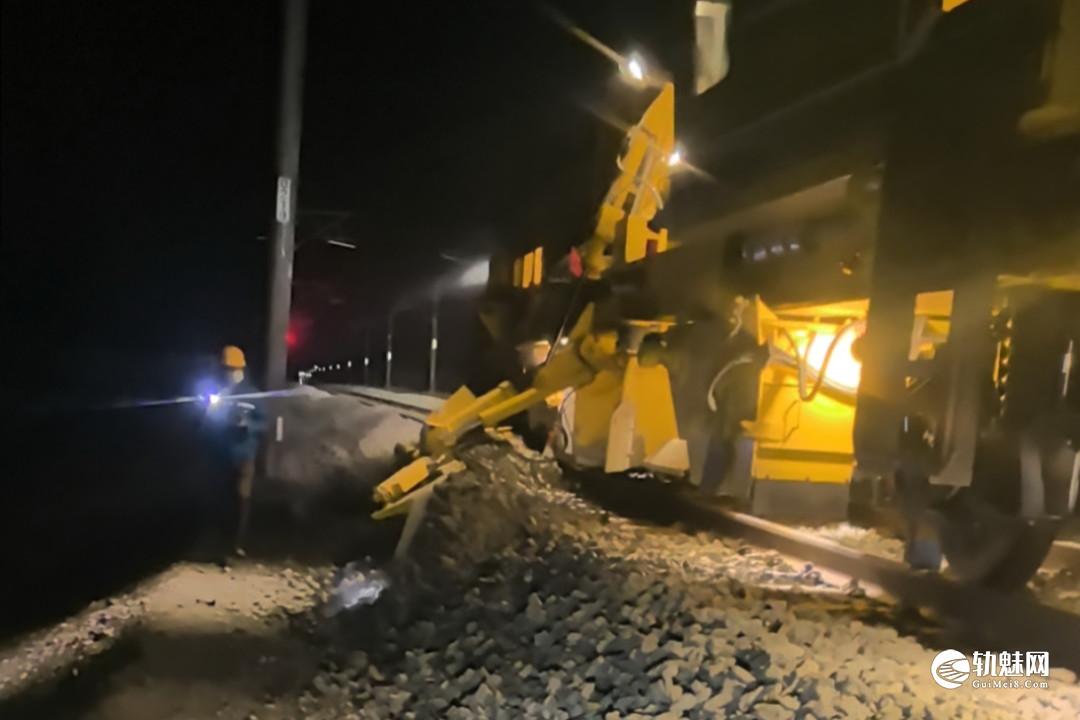

第三步,复补道砟防胀稳线。针对大机作业后道床松散、局部缺砟问题,再次集中开展途卸补砟作业,进一步密实道床、稳固线路结构,同步夯实夏季防胀安全基础,实现春融整治与防胀预控无缝衔接。

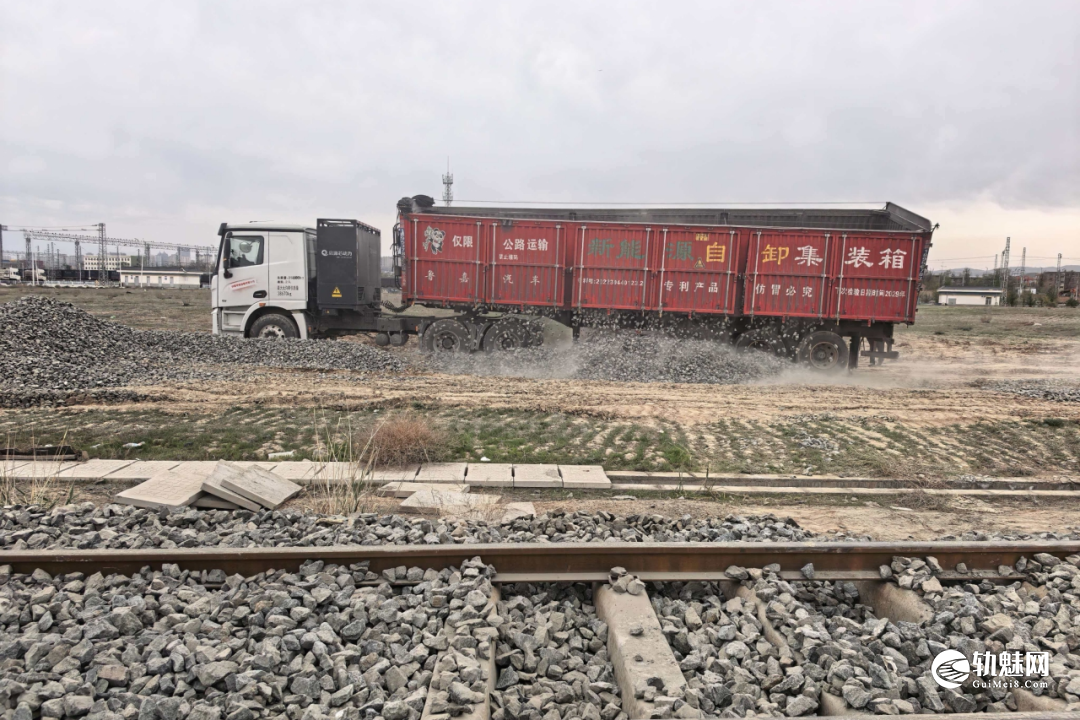

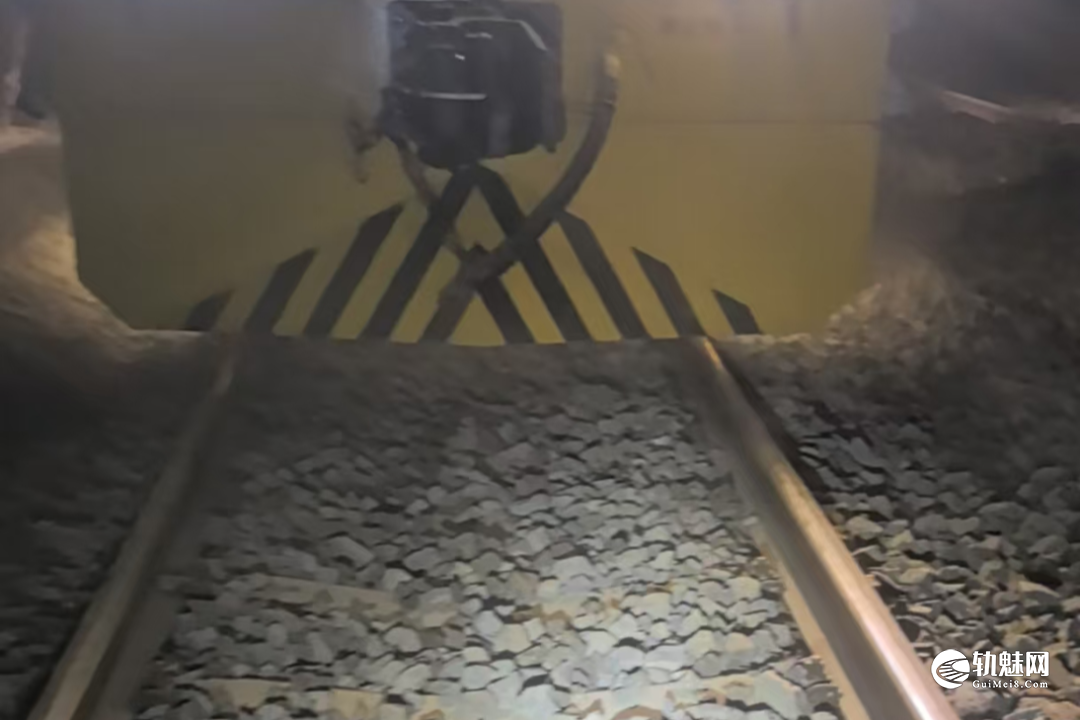

(附:途卸道砟后,配碴车清道补砟作业)

三、深化数据研判分析,实现病害主动防控提质

坚持数据赋能设备养护,建立“日分析、周研判、月总结”波形数据分析管控机制,以轨检车、车载添乘、人工检查三类数据为核心,精准定位病害根源、靶向制定整治方案,推动设备养护从“被动整改”向“主动预防”转变。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

一是专人专职精准分析。安排技术干部每日筛查管内线路波形数据,精准判定病害类型、病害量级及隐患范围,按照轻重缓急建立每日病害整治清单,公示点位、明确时限、动态更新进度。依托乌将线集中修契机,集中攻坚重难点病害,累计处置重难点病害24处,彻底根治米泉站上行11#岔前、地窝铺站上行1#岔前、乌北站D30信号机、下联线3+540等4处顽固翻浆冒泥病害。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

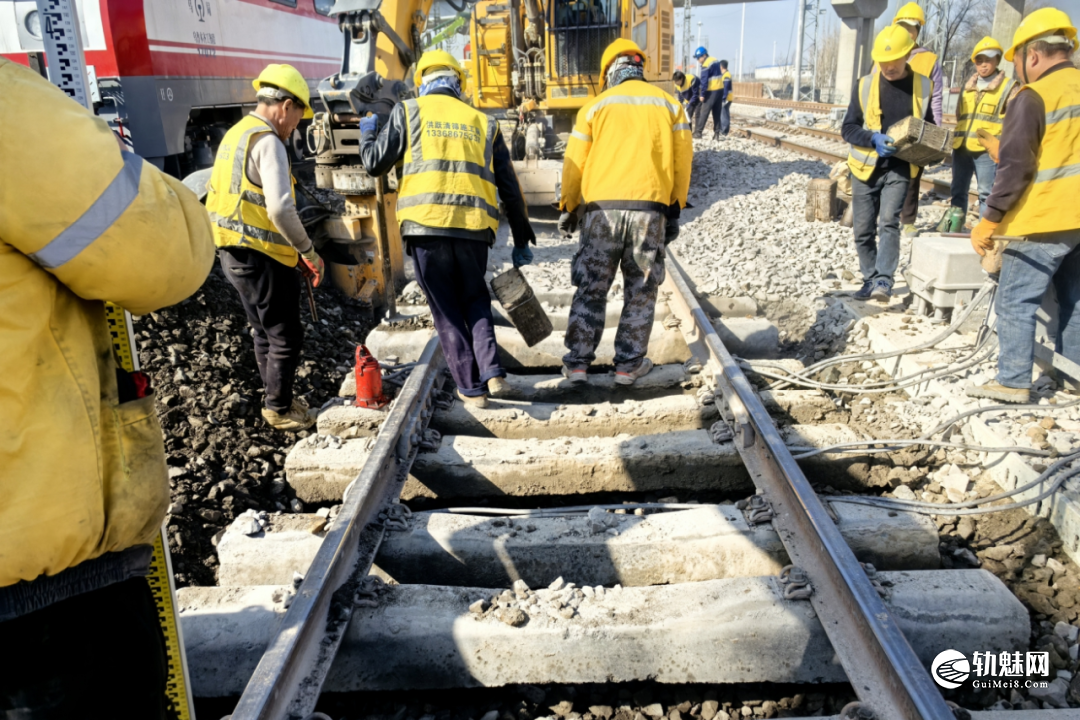

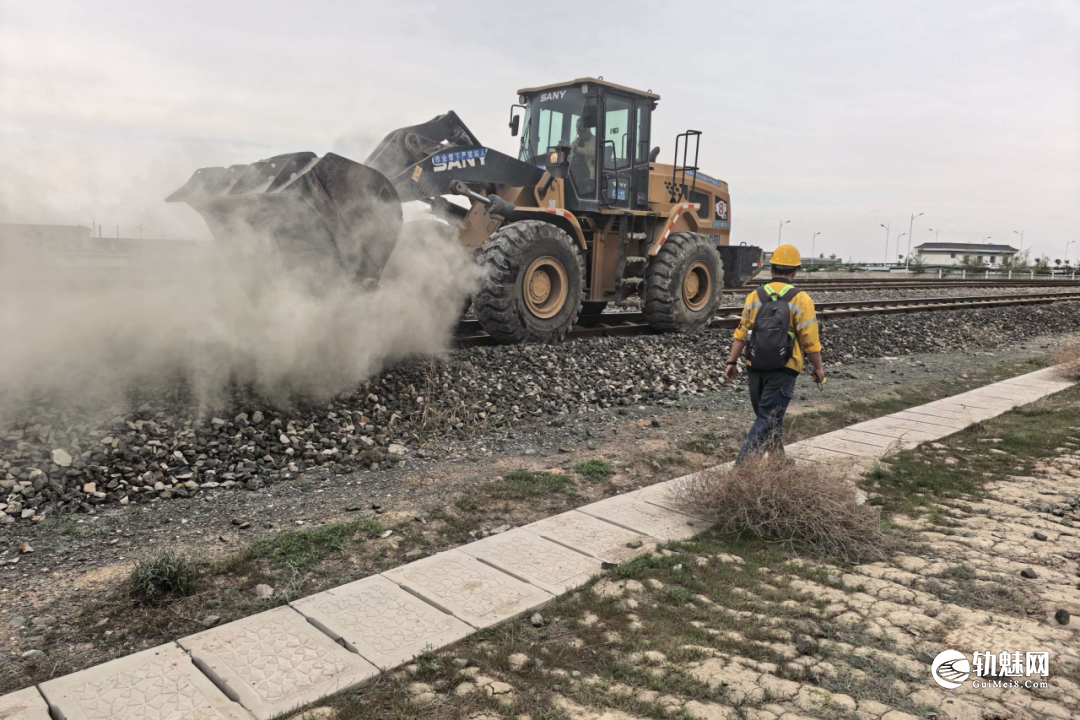

(附:翻浆冒泥病害整治)

二是每日碰头闭环推进。车间每日召开生产碰头会,复盘当日整治成效、部署次日养护任务,细化责任分工、明确整改标准,确保每一处病害有人盯、有人干、有反馈、有销号。

三是干部动态添乘核查。严格落实车间干部每月不少于2次全覆盖添乘检查制度,实现数据研判+现场核查双向校验,精准掌握设备动态变化,提前预判季节性病害发展趋势。

四是对标轨检精准管控。按月梳理轨检车检测计划并公示会议室,督促全体管理干部、工班长时刻紧盯检测节点,提前排查整治大峰值病害,确保轨检质量平稳受控。

(附:3-5月份乌北车间管内轨检车检测计划)

四、压实专用线管控责任,全面补强薄弱设备短板

紧盯乌北站专用线调车作业频繁、设备老旧、外部施工风险高的突出特点,全面收紧专用线设备管控标准。

(一)压缩检查周期,加密巡检频次

结合乌北站专用线调车作业密集、设备损耗快的实际,优化专用线检查标准:专用线正线、道岔检查周期调整为60天/遍,其余线路、道岔、曲线检查周期调整为90天/遍,通过加密巡检频次,实现隐患早发现、早处置。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

(二)严控现场风险,及时处置突发隐患

日常巡检中,多次快速处置专用线突发安全隐患:一是及时发现货3线货运水管爆裂、水漫线路隐患,第一时间上报并封锁线路,杜绝行车风险;二是排查发现835专用线产权单位违规无封锁施工,立即上报段各职能科室,同步联系车站封锁线路,叫停违规作业,规范外部施工管理,同步对接专用线产权单位线路大修升级改造具体事宜;三是严格落实雨巡制度,针对强降雨天气,累计对五金道口、毛纺道口、供销道口等多处积水线路地段封锁线路5次,有效防范积水浸泡线路引发的安全隐患。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

(三)推进老旧设备升级,提升设备基础等级

针对乌北站专用线木枕老旧、P43钢轨设备薄弱问题,主动对接段技术科制定设备升级方案,启动停1、停2、停3、停4线P43钢轨升级P50钢轨改造工作。车间提前对接物资、技术部门完成再用钢轨筛选,利用站批轨道车天窗,高效完成65根25米P50钢轨途卸作业。其中单次120分钟天窗内,优化作业组织、盘活设备资源,完成轨道车3车4板46根钢轨途卸工作,创下高效作业成效。同时利用周末休整时间,全员攻坚、自主完成停2、停3线整条线路钢轨更换作业。联动桥梁车间调配机械,使用抓枕机完成钢轨倒运、进退料作业,同步开展铲车补砟、旧料规整回收,做到工完、料尽、场地清,全面提升专用线线路承载能力和设备稳定性。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

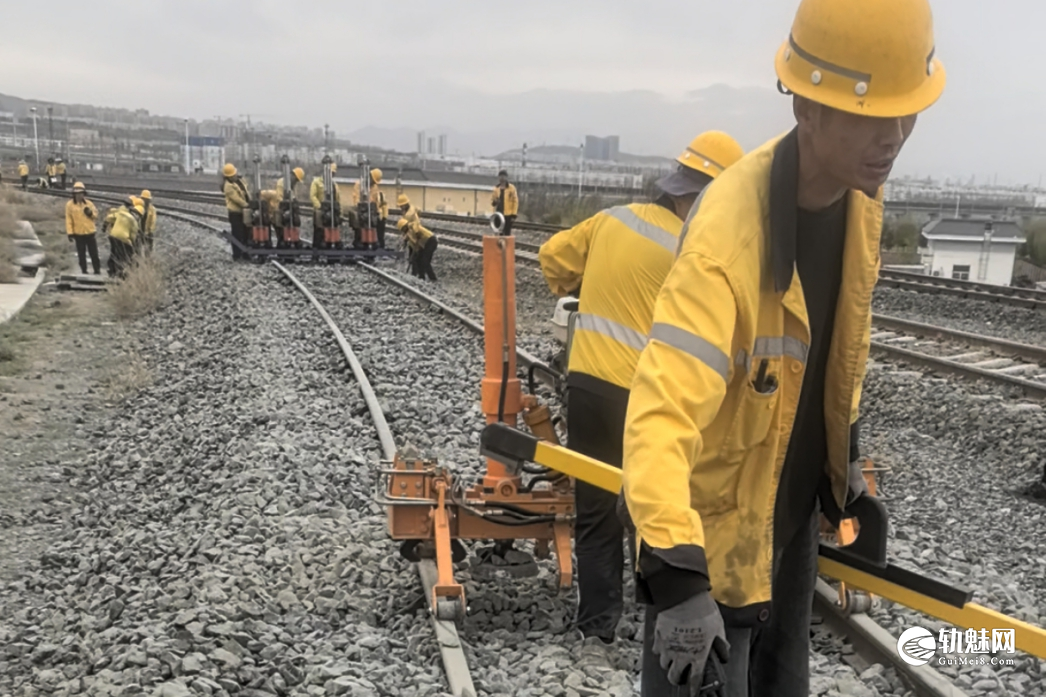

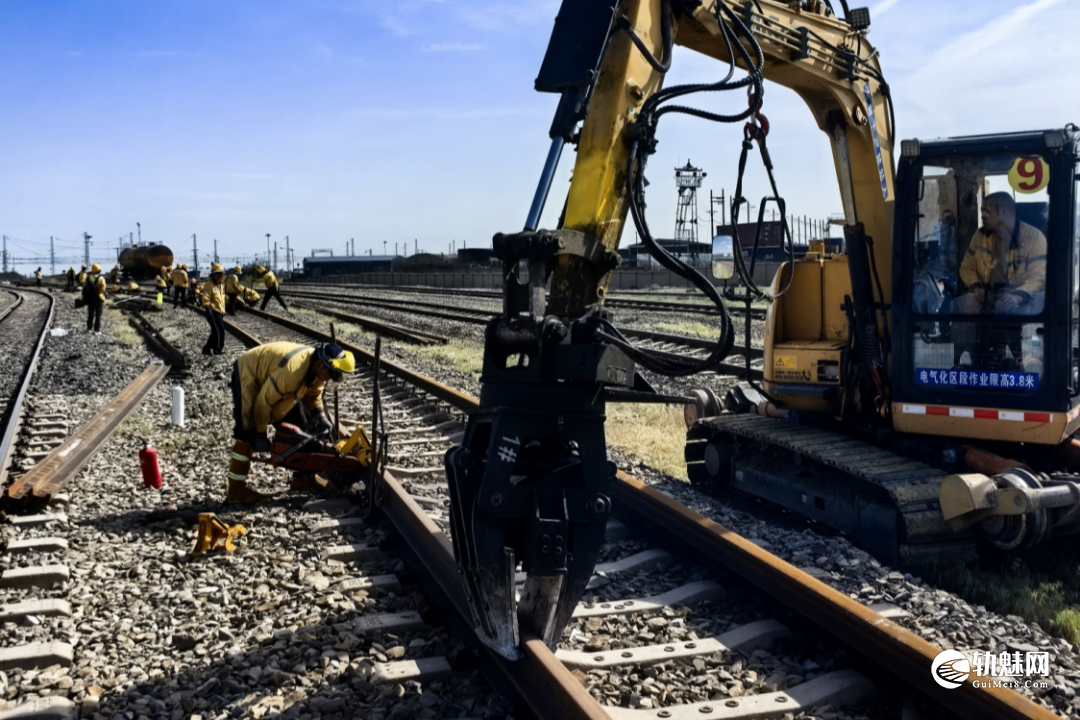

(附:乌北站停1线、停2线、停3线、停4线成段换轨)

(四)专项整治货场路基下沉病害

通过春检、线检排查,发现乌北站新货场货3、货4、货5走行线约50米线路存在路基下沉、道床缺砟、线路几何尺寸不良等集中病害。车间精准制定专项整治方案,对接技术科调配5车石砟,采用铲车补砟、起道机起道、小型捣固机密实整修,彻底整治路基下沉病害,线路设备质量得到根本性提升。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

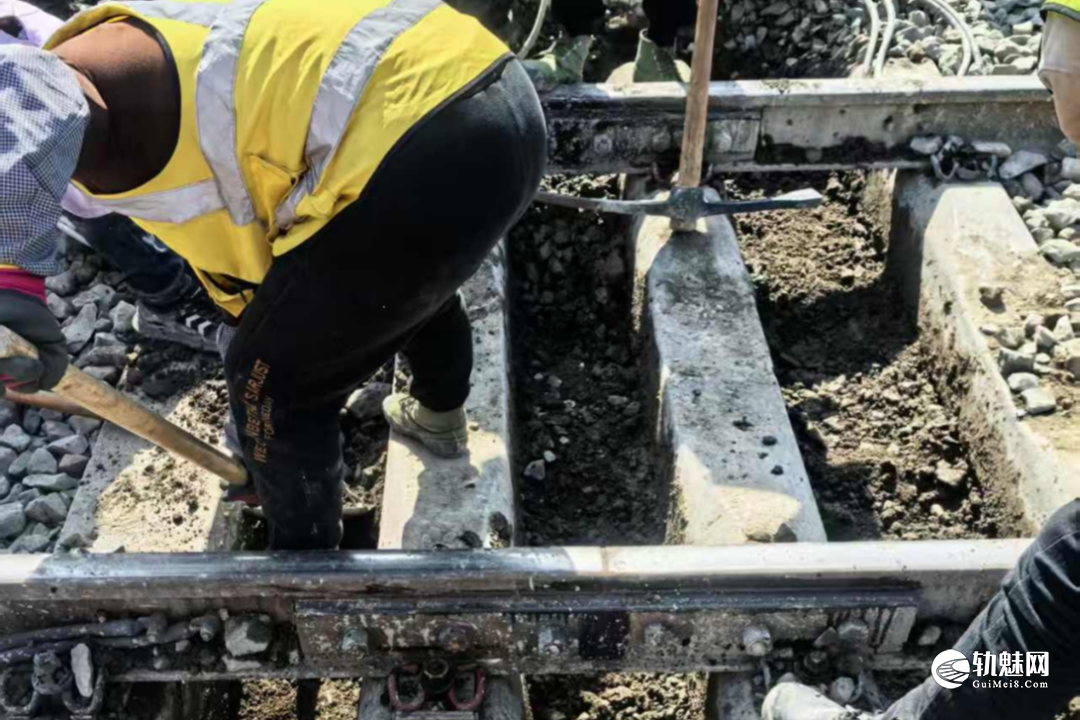

(附:乌北站新货3-货5走行线路基下沉病害整治)

五、下一步工作计划

(一)固化数据分析,持续提升精准养护水平

持续深化日分析、周研判、月总结工作机制,常态化开展轨检、车载波形数据分析,重点复盘重复病害成因,动态优化整治方案,从源头降低病害复发率,实现设备质量稳步提升。

(二)紧盯季节转换节点,抓实防胀期设备管控

立足夏季防胀关键阶段,根据气温变化规律及轨检数据动态调整养护重点,常态化开展线路防胀巡查、应力排查、道床补强工作,严防高温胀轨跑道隐患,平稳度过季节性风险期。

(三)优化天窗组织,全面提升作业质效

严格落实全天窗管理要求,统筹人员安排、作业分工、机械调配,最大化利用天窗作业资源,坚持天窗全员上阵、精细作业、标准作业,持续提升线路养护质量和作业效率,全力确保管内设备安全持续稳定。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

风险:本站内容仅作技术交流参考,不构成决策依据,所涉标准可能已失效,请谨慎采用。
声明:本站内容由用户上传或投稿,其版权及合规性由用户自行承担。若存在侵权或违规内容,请通过左侧「举报」通道提交举证,我们将在24小时内核实并下架。
赞助:本站部分内容涉及收费,费用用于网站维护及持续发展,非内容定价依据。用户付费行为视为对本站技术服务的自愿支持,不承诺内容永久可用性或技术支持。
授权:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权。非商业用途需保留来源标识,商业用途需申请书面授权。

给TA打赏
共{{data.count}}人
人已打赏
经验心得

复式交分道岔成组更换轨件施工组织与经验总结

2026-7-17 0:00:00

安全应急

高铁道岔轨件特殊部位折断应急加固方案

2024-3-30 0:00:00

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
购物车
优惠劵
有新私信 私信列表
搜索
