关于60kg/m钢轨18号(图号GLC(07)03)可动心辙叉分体拆件更换的探索

(作者:王林林)2026年2月17日,探伤车间在吐鲁番站4#道岔进行作业时,发现该组可动心道岔辙叉翼轨轨头内侧存在核伤,复探确认伤损后,我第一时间赶赴现场开展工作量调查,并及时向维修技术中心汇报。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

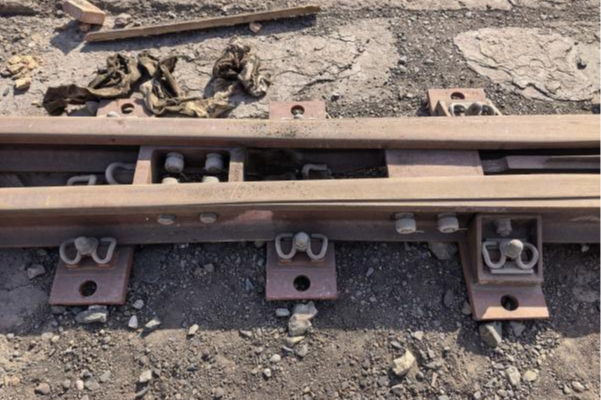

由于首次接触P60-18型可动心道岔大部件更换工作,现场调查阶段我逐项细致核对,逐段测量既有线轨长,逐一核对各部孔距。初步判断其结构与普通合金钢镶嵌块道岔原理相近,更换难度相对可控。天窗结束返回车间后,我们立即组织研究,着手制定更换施工方案。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

一、多方寻料,破解难题

吐鲁番线路车间管内P60-18型可动心道岔共6组,其中吐鲁番站4组(两左两右),头道河线路所2组(一左一右),但头道河线路所型号为GLC(070)004与吐鲁番站GLC(07)03型号不匹配。查阅备料吐鲁番军专线有备用轨料后,我立刻前往现场核对尺寸,发现备用轨件为2019年生产,线上在用轨件为2009年生产,二者主体尺寸一致,但备料比线上多两组方铁,能否直接互换使用成为了知识盲区。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

当时摆在面前的只有两个选择:一是整组更换辙叉,工作量大且现有120分钟天窗时长无法满足;二是确认备料与线上轨件能否互用,或从外部调运匹配料件。与维修技术中心沟通,在全集团公司范围寻找,均未找到同型号备料,换件想法的第一步一度陷入瓶颈。

迷茫之际,我想起郑书记在干部培训班上讲到的一句话“难的事情不一定正确,但正确的事一定比较难”。俗话说:“困难像弹簧,你弱它就强”,越是困难就越不能放弃。在难以破局的时候,我想到一句话“破局先破圈”,既然在集团公司无法验证想法,那就将寻求帮助的范围扩大。于是我查找宝桥厂家的技术顾问周工。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

当时正值春节休假期间,但是为了尽快验证我的想法,于是多次烦劳周工,详细说明现场情况后,因周工居家休息,具体尺寸需回单位核查。我再次请维修技术中心对接厂家进行二次确认,等待两天后最终得到准确回复:备料与线上轨件可通用,多出的两组方铁为后期补强措施,具体需结合现场实际安装。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

至此,轨件能否互换使用的关键问题得以解决,为后期顺利更换提供了坚实的技术保障。

二、周密筹备,协调解决换件瓶颈

确定待换件后,我立即组织人员踏勘走车路径,确认车辆长度可顺利到达施工地点后,我随即联系设备物资中心租用平板车进行拉运。2月24日车间提报I级维修天窗,并提前对接电务车间做好配合。由于换件的难度较大,我向电务马主任说明换件情况后,对方表示吐鲁番电务此前未开展过P60-18型道岔换件配合作业,缺乏现场经验,但马主任态度十分负责,表明他一定协调段道岔专业班组全力配合,保证顺利完成配合工作。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

就在各项工作稳步推进时,新的问题再次出现:吐鲁番站4#道岔与2#道岔为兰新、南疆上行联动道岔,受春运运输调整影响,兰新线上行与南疆线上行天窗分开执行,天窗时长、时段不一致,导致重伤道岔换件后无法进行联调联试。随后我再次联系,维修技术中心第一时间与施工办协调,经过多次协调后,最终争取到120分钟专用换件天窗。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

我也时常想起《曾国藩传》中,曾国藩祖父在其父子屡次赶考不中时勉励的“人定胜天”。联想到这项换件任务,既然认定这是必须完成的正确工作,就不能畏惧困难,下定决心必须干,而且一定要干成。2月23日,我组织召开施工预备会,同时为了让车间全员掌握更换方法,我也将珍珠泉工区、线检工区并入施工小组,让大家在干中学、学中干。这一次的预备会虽然只有20分钟,但从施工开始的防护设置,到结束后的回收旧料、质量回检,每个人在什么节点干什么工作,那个螺栓的拆装由谁负责,我都安排的仔仔细细,务必让大家都听得明白,干得顺利。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

三、攻坚克难,顺利完成换件工作

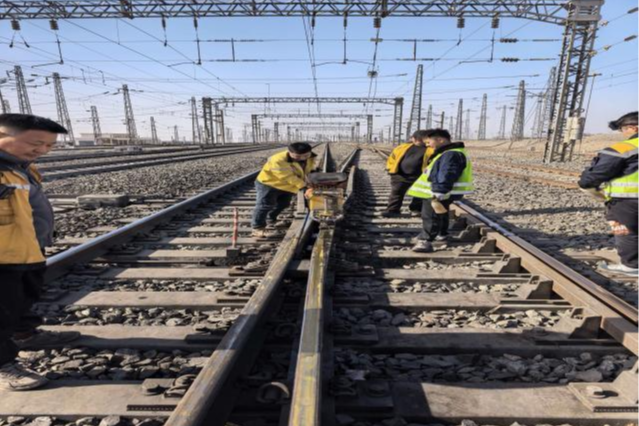

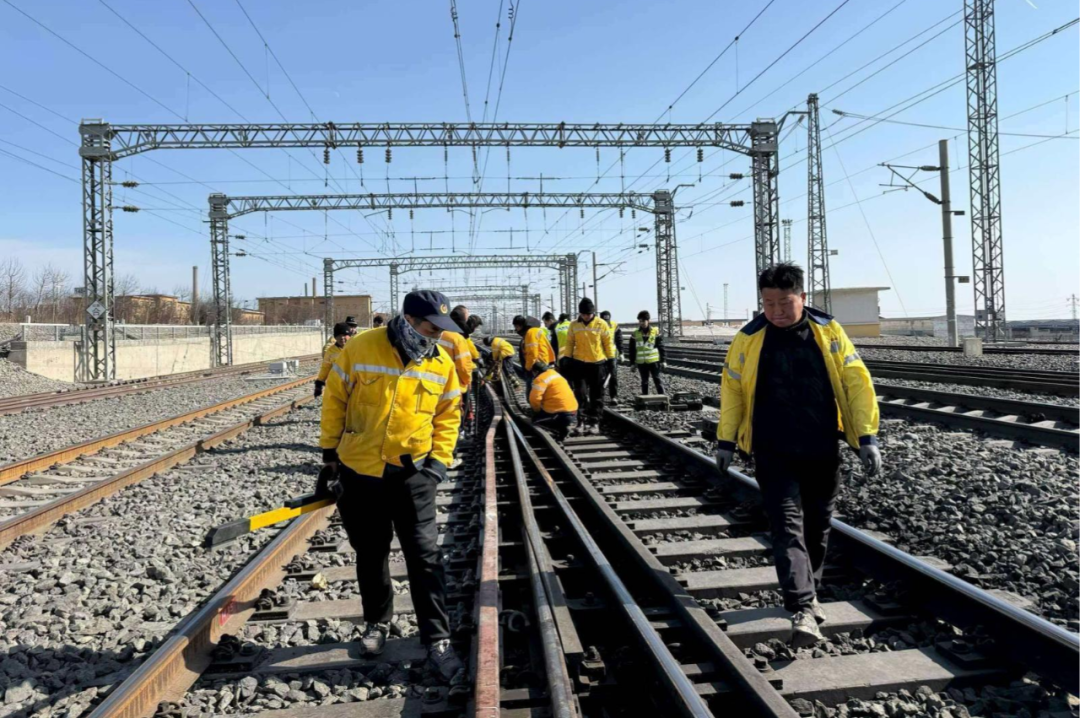

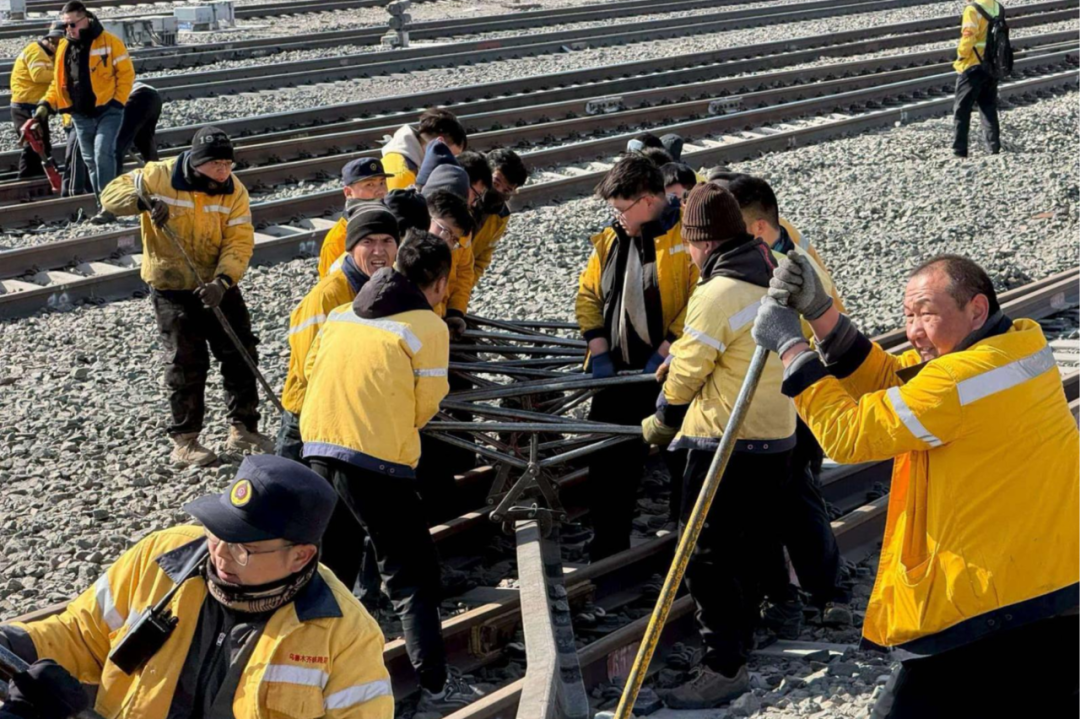

2月24日天窗命令下达后,车间全体干部职工入网作业,从拆除伤损翼轨到新翼轨换入仅仅用时40分钟,较2022年维修车间更换提升20分钟。在更换过程中,车间干部全部到岗盯控、冲在前面,有负责进轨的、有负责调试的、有负责回收旧料的,这种全员参与,分工明确的组织,既是为了凝聚集体荣誉感,也让全员通过实战学习可动心道岔大部件更换技能。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

施工过程中,按照挂图作战详细的分工,结合现场实际优化方案,新轨件顶贴与线上不通用,便立旧使用原顶贴;同时对侧翼轨重新钻孔,安装新增的方铁。经过紧密配合、规范作业,我们顺利完成翼轨更换施工。看着调试达标、状态良好的道岔,在场所有人都露出了欣慰的笑容。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

此次换件,不仅成功处置了道岔重伤隐患,更为车间积累了P60-18型可动心道岔大部件更换实战经验,破除了“不敢干、不会干”的思想顾虑,全面提升了队伍处置复杂道岔病害的能力和信心。󠅅󠅃󠄵󠅂󠄪󠇖󠆨󠆨󠇕󠆞󠆒󠅬󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹

风险:本站内容仅作技术交流参考,不构成决策依据,所涉标准可能已失效,请谨慎采用。
声明:本站内容由用户上传或投稿,其版权及合规性由用户自行承担。若存在侵权或违规内容,请通过左侧「举报」通道提交举证,我们将在24小时内核实并下架。
赞助:本站部分内容涉及收费,费用用于网站维护及持续发展,非内容定价依据。用户付费行为视为对本站技术服务的自愿支持,不承诺内容永久可用性或技术支持。
授权:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权。非商业用途需保留来源标识,商业用途需申请书面授权。

给TA打赏
共{{data.count}}人
人已打赏
心得体会

关于职工培训工作中日常学练、现场作业和技能竞赛的思考

2026-5-20 0:00:00

视频培训

[视频]转辙机动作杆静态阻力的检查

2023-5-7 0:00:23

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
购物车
优惠劵
有新私信 私信列表
搜索
